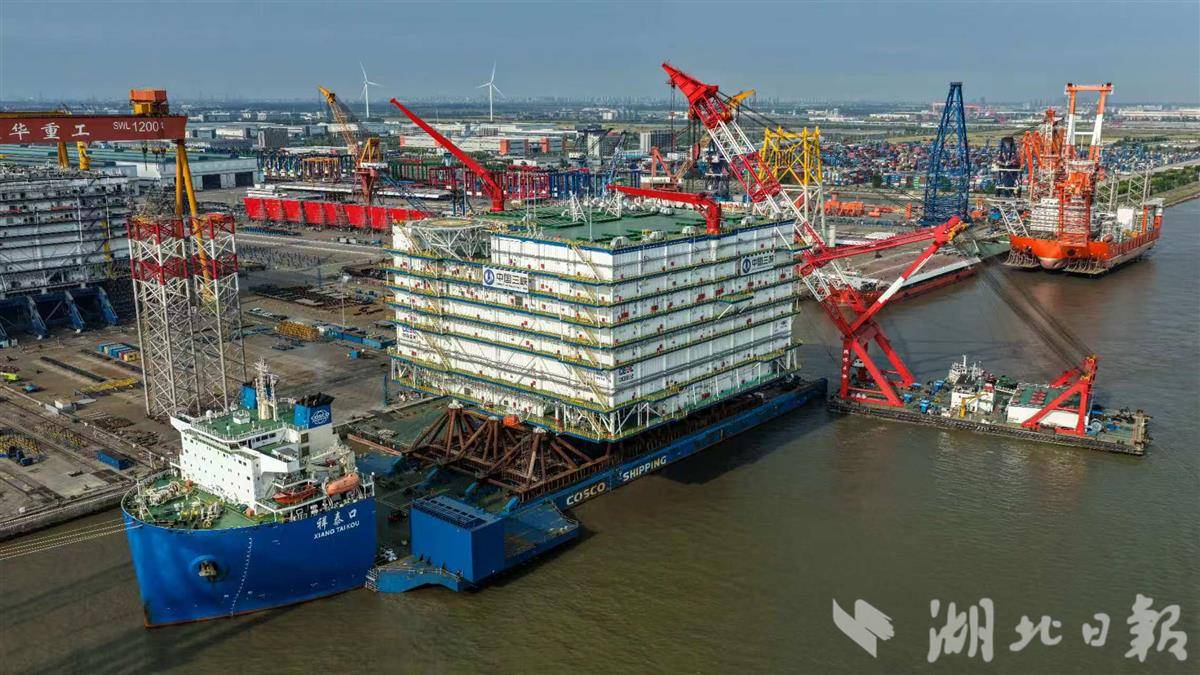

湖北日报讯(通讯员毛庆、卢忠灿)5月27日,世界规模最大海上换流站“海风之心”从江苏南通振华码头发运,前往广东阳江,这个海上巨无霸将在那里成为两个海上风电场的“心脏”。

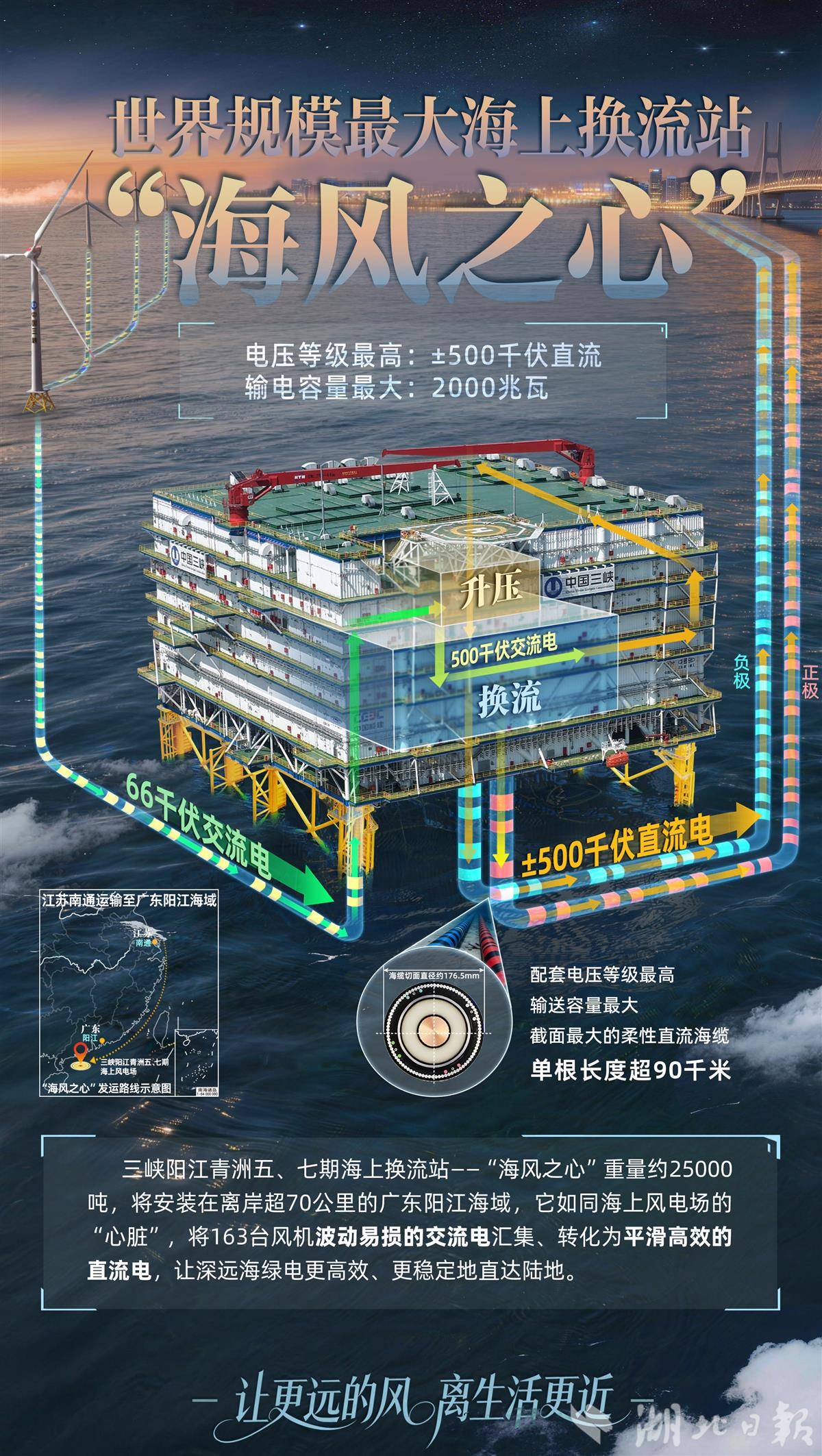

“海风之心”官方海报。
“海风之心”是世界首个±500千伏、200万千瓦级海上柔性直流换流站,其长85.5米、宽82.5米、高44米,平面面积相当于一个标准足球场,高度约等于15层居民楼,总重量约2.5万吨。
“‘海风之心’采用了国内首创的集约化送出系统,在有限的空间和重量约束下,通过紧凑设计,集成了电气、暖通、消防等大量精密设备,可将两个风电场163台风机发出的电能全部汇集到这里,并完成升压和换流,大幅降低整体工程成本,节约用海面积。”中国三峡集团广东分公司“海风之心”项目负责人杨斌介绍。
“海风之心”启运。(受访单位供图)
电能高效稳定上岸,是深远海开发的关键难题之一。“海风之心”如同整个海上风电场的“心脏”,可将海上风机发出的66千伏交流电转换为±500千伏高压直流电,借助柔性直流输电技术,以更低的损耗、更高的效率将每年约60亿千瓦时的清洁电能稳定送达负荷中心。相比传统的交流输电方式,柔性直流输电可降低60%的电能损耗,为我国深远海海上风电开发提供了可复制、可推广的技术方案。
针对海上高盐雾、高湿度等严苛工况,“海风之心”进行了强化升级,并通过无人化、智能化运维新模式,全面支撑远程集控、分级诊断、片区维护、专业检修等生产管控体系落地,大幅提升了管理运行效能。
按照计划,“海风之心”将历经约1090海里的航程,预计一周后抵达离岸超70公里的三峡阳江青洲五、七期海上风电场。届时,项目团队将采用“浮托安装”的方式,将陆地总装好的上部组块,与预先安装在海上的导管架进行精准对接。
“下一步我们将持续锚定三峡集团‘海上风电引领者’战略目标,聚焦关键路径、压实各方责任、强化协同联动,安全有序推进项目各项施工任务。”杨斌表示。
