智能建造助力我国抽水蓄能电站最深竖井实现全线贯通
2026-05-03 10:40:00 来源:极目新闻

新闻通讯员 向珊

5月2日,继1号竖井于2025年底实现贯通后,国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目——浙江松阳抽水蓄能电站2号竖井实现贯通。至此,在智能作业设备“天工号”的助力下,该电站布置的两条竖井实现全线贯通,掘进深度创我国抽水蓄能行业之最,标志着我国在超深竖井智能建造领域取得新突破。

松阳抽蓄电站由上水库、下水库、输水系统、地下厂房和地面开关站等建筑物组成,其引水系统采用一级竖井布置——1号和2号竖井深度均为637米,相当于将两幢200多层的高楼垂直嵌入山体。

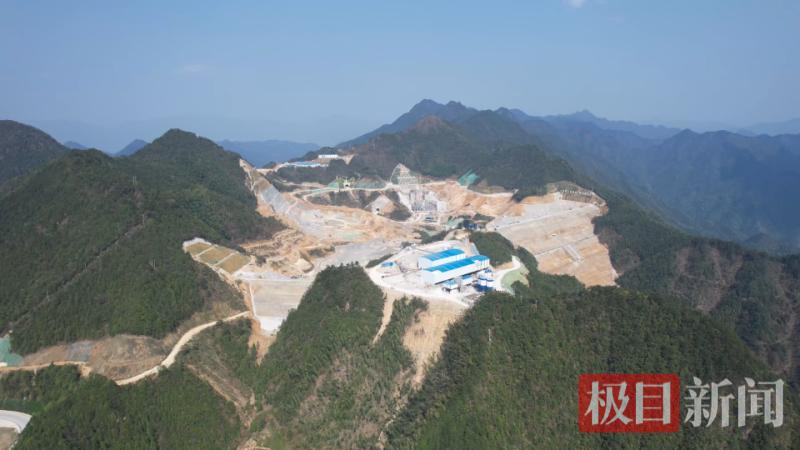

浙江松阳抽蓄电站上水库施工面貌。

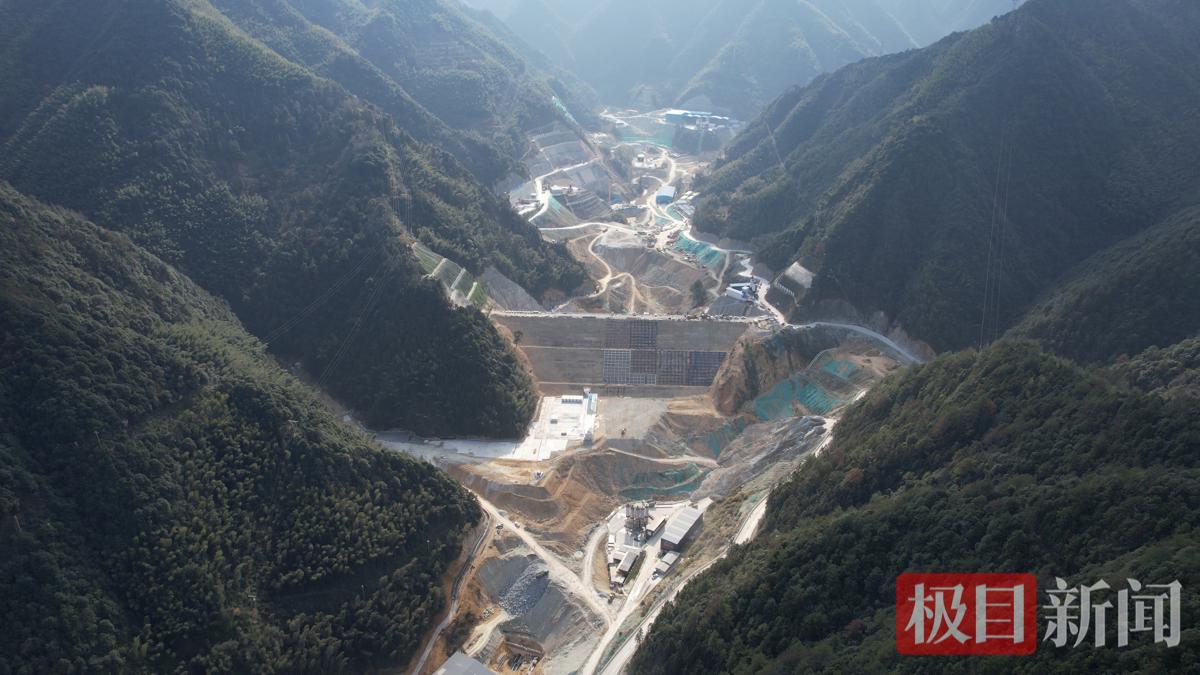

浙江松阳抽蓄电站下水库施工面貌。

面对超深、断层、渗水、超硬岩的地质条件,传统钻孔爆破法在施工效率与作业安全上面临诸多困难。

为此,三峡集团所属三峡建工松阳公司创新应用我国自主研发的首套700米级超深竖井智能作业装备,其核心是重达480吨的“天工号”全断面竖井掘进机。

通过应用“天工号”全断面竖井掘进机,浙江松阳抽蓄电站两条深度均为637米的超深竖井实现全部贯通,刷新我国在抽水蓄能领域最深竖井工程纪录。

据了解,“天工号”采用独特的锥形刀盘设计,能够自适应复杂岩层条件,并通过五层平台集成布置,融合推进、支护、供水、电气控制、激光导向及消防、5G通信网络等子系统,实现了“井下无人、井上操控”智能成井。施工中,“天工号”表现优异:2号竖井创造了最大月掘进进尺278.28米的行业纪录,施工效率较传统方式提升10倍,仅用61天便安全高效完成单条竖井的开挖支护。

“与‘天工号’协同作业的700米级智能竖井提升系统,如同深入地下的‘智能电梯’,最大起升高度700米,具备人员安全运输与60吨级重物吊装能力,解决了超深竖井施工中人员与物料安全高效输送的难题。”三峡建工松阳公司总经理孙会想说。

项目团队还在实践中对施工技术体系进行持续优化。完成1号竖井施工后,项目团队在2号竖井建设中进行多项改进:精准控制爆破参数,将始发段工期从1个月大幅压缩至2天;优化出渣工艺,实现掘进与出渣工序的高效衔接;同步完善设备防水、井内照明和安全防护措施,应用新型高附着力支护材料,进一步提升工程质量和施工安全水平。

“1号竖井75天成井,2号竖井岩石强度较1号竖井增加约40%,但团队仅用61天便完成安全高效成井,智能建造整体水平得到进一步提升。”孙会想表示。

据悉,“天工号”在圆满完成松阳抽蓄电站建设任务后,将整体转运至其他项目继续使用。这意味着我国超深竖井智能建造装备已具备标准化、可复制的工程应用条件,可为后续同类型项目建设提供成熟可靠的技术支撑。

松阳抽蓄电站位于浙江省丽水市松阳县,为日调节纯抽水蓄能电站,设计安装4台单机容量35万千瓦的可逆式水轮发电机组,计划于2027年底实现首台机组并网发电。电站建成后,将主要承担电网调峰、填谷、储能、调频、紧急事故备用等任务,对保障华东电网安全稳定运行、促进新能源消纳具有重要作用。
